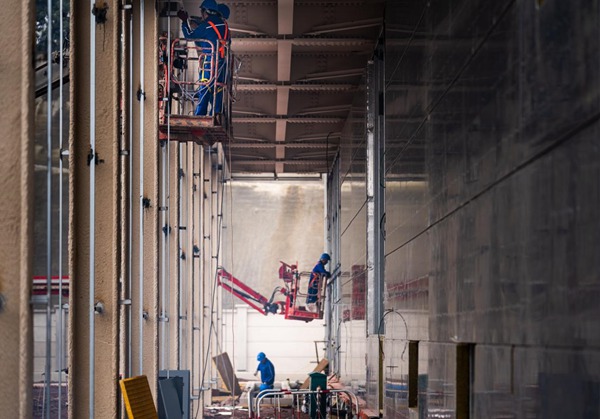

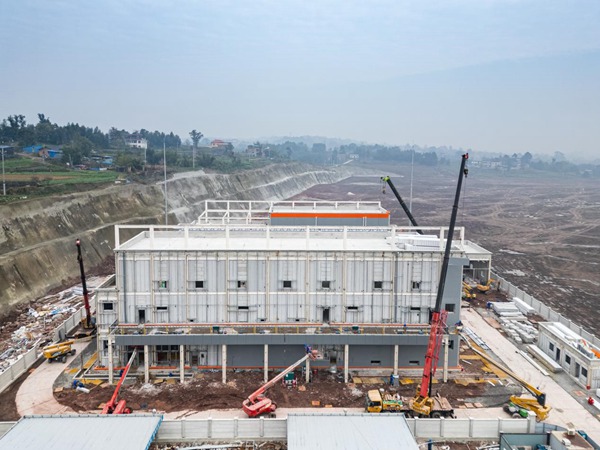

1月14日,重庆市永川区220千伏城东输变电工程建设现场一片繁忙景象,施工人员正有条不紊地开展外墙板安装、水电及消防系统安装等装饰装修作业。当前工程已进入基建收尾关键阶段,预计今年2月开始电气安装,为2026年度夏前投运目标奠定坚实基础。

作为永川区重点建设工程,该项目的推进承载着优化区域电网结构、保障经济社会发展的重要使命。工程用地面积1.48公顷,总建筑面积4085.95平方米。项目建成后,将有效解决220千伏茶店站、城南站重过载问题,为渝西水资源临江泵站、永川C4线专用变电站及工业园区招商引资项目提供可靠供电,筑牢地方发展电力支撑。


项目建设之初面临多重挑战,沿线管网复杂。为破解建设难题,属地构建多维协同推进机制。项目被纳入永川500千伏变电站及其配套送出工程建设指挥部统一管理,政企联动推进工程建设进度。国网重庆永川供电公司整合专业部门、无人机等优势资源,全力保障工程高质量推进。

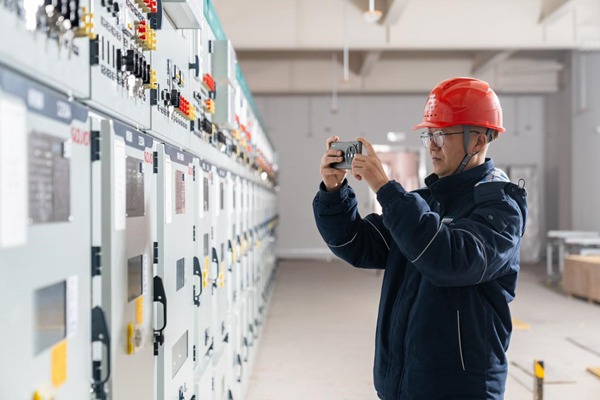

工程建设过程中,该公司始终将工艺质量管控放在首位,锚定国网优质工程银奖创建目标,组织专家团队反复评审优化设计方案。现场外墙板安装采用铝镁锰复合墙板,实现“0涂刷、0焊接”,安装效率提升15%以上,同时通过外墙板下侧限位折件工艺,确保外立面垂直度与稳固性;围墙立柱与工艺梁采用柔性连接设计,有效预防开裂问题。在绿色建造方面,项目选用混合气体GIS设备减少六氟化硫使用,配备喷淋系统防控扬尘污染,采用预制构件提升装配率、减少现场湿作业,实现环保与效率双赢。此外,该公司物资部门严格落实原材料检测与过程质量管控,钢筋、砂石等材料均经过严格报审检测,对施工中发现的质量问题立即整改,全力打造优质工程。

据悉,项目推行最小作业单元安全管理模式,通过宣贯、选拔、培训、考评、公示全流程管控,明确负责人职责与奖惩机制。截至目前,最小作业单元负责人累计评价7次,评价等级均达A、B级。同时,项目建立主动式安全管理体系,落实安全协议签订、作业计划统筹、高风险作业检查放行等保障措施,分管负责人每月组织安全形势分析会,确保项目各环节安全有序推进。
据国网重庆永川供电公司建设部项目负责人罗世军介绍,下一步将持续强化质量与安全管控,优化施工流程,加快后续设备安装调试工作。(赖小龙、胡亚平)

人民网重庆1月15日电 (记者冯文彦)15日,2026长安汽车重庆马拉松赛前新闻发布会举行,本次赛事筹备情况、优秀运动员、特色亮点等信息悉数曝光。据介绍,比赛当天将有来自全球各地的25000名跑友齐聚山城重庆,以赛阅城,用奔跑一览重庆的山水人文。…
人民网重庆1月13日电 (刘政宁、姚於)日前,第38届北京图书订货会在中国国际展览中心(朝阳馆)举行。重庆新华出版集团旗下重庆出版社携700余种精品图书、140余款特色文创及多项数字音像成果集中亮相,展现了深耕出版主业、推动业态融合的成果与创新。…
一条建议让“无人机灯光秀”展演常态化进行,一件诉求让农贸市场缺失标识牌获整改……刚刚过去的2025年,依托人民网“领导留言板”,一件件网民反映的“急难愁盼”快速得到回应和解决,一条条“锦囊妙计”得到积极采纳。2026年伊始,人民网重庆频道推出2025重庆网上群众工作年终盘点,带您回顾那些温暖故事。…
人民日报社概况关于人民网报社招聘招聘英才广告服务合作加盟供稿服务数据服务网站声明网站律师信息保护联系我们
人 民 网 股 份 有 限 公 司 版 权 所 有 ,未 经 书 面 授 权 禁 止 使 用
