房地产开发的链条主要有拿地、定位、设计、招标、报建、开工、开盘、竣工和交付等九大关键环节。以一层地下室、管桩基础的30F高层住宅(精装)为例,各环节开发时序如下:
拿地:通过收并购或招拍挂等手段获取项目;
定位:明确项目操盘方案及专业管控要点;
设计:主要包括方案设计、报建设计、施工图设计
招标:主要包括土方、基坑、基础、总包、机电、装修及园林等关键施工单位的招标
报建:前期获得开工报建的四证,后期则要获取预售证
开工:项目开始桩基础或基础承台施工;
开盘: 项目实现展示区开放及对外销售;
竣工:项目实现完工并获得竣工备案表。
交付:项目实现对业主的交付,签订收楼确认书
我们讲讲如何拿地。1-拿地流程
做些什易倍体育官方网站么?一般为招拍挂、收并购、合作开发、三旧改造等等。以招拍挂为例,各条线工作如下:投资线组织各专业线看地了解实际情况营销线完成市场调研,给出预测单价;设计线完成强排方案,给出技术指标;投资线组织成本线、财务线完成测算及立项报告上报评审;立项评审后,财务线支付保证金报名。项目做得好不好,看操盘,操盘好不好,先看定位。2-定位流程
做些什么?确定项目的操盘方案、定位方案,日后工作均据此开展1-获取后5天内组织召开操盘启动会,通过头脑风暴判定项目操盘思路;2- 获取后15天内组织召开操盘方案会 ,通过测算手段量化项目经营目标3- 各专业线对操盘方案进行二次深化,项目获取后40天内召开定位决策会设计是在项易倍体育官方网站目定位,操盘方案确定后,伴随开发报建、成本招标、工程施工同步推进的过程,其核心地位不言而喻。不管甲方有经验没经验,地产开发在客观上需要设计管理,根据标准工期应付开发过程中的变局,才能按期推进各条线工作。
3-设计流程
做些什么?1- 方案设计:明确操盘思路后,带领设计核心团队做出符合定位的产品,设计未来将要达到的理想效果。2- 报建图设计:对方案进行加工与深化,使之符合政府报建的要求。3-施工图设计:在方案、报建基础上按工种施工需求完成各专业施工图,满足成本、工艺等要求。不同阶段的设计关注点是不同的。方案设计-关注产品与效益
报建设计-强调指标规范性
施工图设计-关注建造工艺
定位完后,设计与报建是同步易倍体育官方网站的流程。4-报建流程
做些什么?1- 用地规划许可证:项目位置和范围符合城乡规划的法定凭证,签订国土合同后获得。2- 国土证:登记了宗地权属信息的土地权属证书,缴纳全额地价款后获得。3-工程规划许可证:项目规划及产品方案符合城乡规划的法定凭证,单体报建取得批复后获得。4-施工许可证:项目符合施工条件的法定凭证,施工图审查和公开招标完成后获得。设计&4报建-获取修规批复
如何开始?方案设计单位完成修详规提资 做些什么?1-方案设计单位将规划总图、技术指标提资施工图设计单位;2-施工图单位完成五图一书及电子报批文件;3-开发部提供国土证等证照报入;如何结束?获取修建性详细规划设计批复意见书设计&4报建易倍体育官方网站-获取工程规划证
如何开始?30%方案设计完成 做些什么?1-完成户型放大图及单体平立剖面图、2-完成单体报建图及电子报批;3-规划局技术审核通过后需进行批前公示,约10个自然日后即可进行规划证签批。如何结束?取得建设工程规划许可证设计&4报建-获取施工证
如何开始?取得施工图设计文件审查合格书做些什么?总包单位按当地建设主管部门的要求报备相关资料,确保完整性及准确性;资金到位证明,安全文明措施费的缴纳。如何结束?取得建设工程施工许可证讲完设计与报建后,如何招标?要想高效招采,一是用好年度标,提前确定年度标单位,在土地获取后第2天即明确围墙、第三方测量单位等,总包、土方等6大类工程供方在1个月内确易倍体育官方网站定。平常要做好做到位供方库的维护和供方遴选入库,避免业务扩张时候“无兵可用”的窘境。要知道,选不好用不好供方,轻则供方资金链断裂供货不及时,重则会直接涉及安全生产责任,是影响房地产企业生存的大事。
5-招标流程
做些什么?1-提出招标申请,完成供方呈批;2-招标文件编制及审批;3-发标、答疑、技术标评标;4-经济标开标及评标;5-定标呈批。讲完招标后,我们再聊聊开工期间的相关现场工作。6-开工流程
做些什么?开工前,组织现场做好场地接收、三通一平工作;通过办理提前受监获临时施工证,并行办理施工证。开工后,对内做好施工方管理;对外处理好质监站、安监站及城管关系,避免造成不必要停工开工流程-基坑开挖
如何易倍体育官方网站开始?土方开始开挖(项目获取后约3个月)做些什么?关注地质报告完成时间。提前启动招标工作,同步完成施工图深化。边挖土边做支护,二者穿插进行。工期比较:放坡<垂直<基坑内支撑如何结束?土方开挖至基坑底设计标高。开工流程-桩基础施工
如何开始?基坑开挖完成1/2,场地移交桩机单位。做些什么?启动招标工作,同步完成施工图深化工作。场地开挖完成约1/2后桩机可进场施工,基础工程完成2/3后,安排施工单位准备检测送审资料。如何结束?基础施工完成并检测完成,达到移交总包条件。开工流程-地下室施工
如何开始?基础检测完成,场地移交总包单位。做些什么?提前安排总包单位临设搭建工作(20天-30天)。施工顺序:承台易倍体育官方网站———底板结构——地下室墙柱结构——顶板结构(一般一层地下室工期30-40天,二层地下室60-70天)如何结束?主体结构施工至正负零。讲完开工后,我们再看看开盘期间的相关现场工作。7-开盘流程
做些什么?工程线要抢出工程预售条件及展示区开发线完成预售证办理;营销与财务线完成签约合同模版制定,根据认筹情况做好定价工作;财务线完成银行监控账户开通;一般而言,预售证获取后3天内进行物价备案。开盘流程-展示区工程准备
如何开始?完成项目定位后,开始做展示区图纸设计做些什么?图纸设计:建筑、装修、园林、幕墙等图纸展示区启动会:以分色图明确分标及分工界面工程招标与施工:监理、总包、装修、园林、门窗幕墙招标及施易倍体育官方网站工联合验收:营销、技术、项目公司多方共同验收如何结束?售楼部、展示区正式开放。开盘流程-展示区营销准备
如何开始? 完成市场、客户与土地调研报告 做些什么?沙盘、视频制作:沙盘模型及3D视频的制作团队组建:代理、律师行及物业团队的组建开盘调度会:百问百答、认购资料、图纸等前期推广蓄客:广告、推广、拓客、发布会销售培训:外展的销售培训、开盘前培训销售中心、样板房开放及诚意登记如何结束?售楼部、展示区正式开放。开盘流程-工程达到预售进度
如何开始?开始正负零底板施工。做些什么?做好施工方管理(班组工人及材料稳定性)注意处理好外围关系(质监站、安监站及城管),避免造成不必要停工一般首层:10天,标准层:易倍体育官方网站5-6天/层如何结束?主体结构施工至预售条件。开盘流程-预售证报建
如何开始? 准备预售前的资料入件做些什么?开发线进行预售资料入件,邀请住建局至现场考察现场楼栋进度是否达到要求,如无问题即可发预售证。由财务线完成物价备案和合同备案如何结束?获取预售证,完成物价备案讲完开盘后,我们再谈谈如何完成竣工。8-竣工流程
做些什么?质检验收:完成主体结构、节能、分户验收专项验收:完成电梯验收、人防验收、消防验收、环保验收、防雷验收、永水用电验收、规划验收等专项验收;关键要点有哪些?工程线提前进行分项自检,及早整改!督促总包单位提前准备竣工备案文件,工程线同事提前审核,把好资料质量关。做好同规划局、消防大队易倍体育官方网站等关键政府部门的沟通,重点攻关规划验收和消防验收。我们讲讲如何完成交付。9-交付流程
做些什么?1-工程线同事将场地移交给客服线驻场查验,对于精装项目则安排第三方进行查验 ;2-工程线同事督促施工单位完成整改和消单;3-交付前1个月召开业主开放日;4-针对业主提出的问题,工程线进行二轮整改。房地产开发专业协调

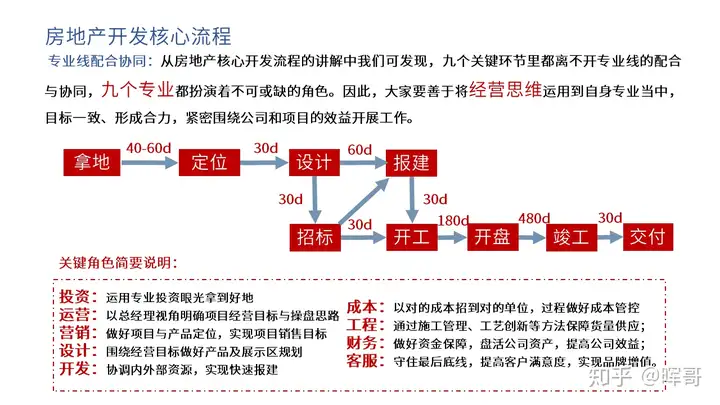

专业线配合协同:从房地产核心开发流程的讲解中我们可发现,九个关键环节里都离不开专业线的配合与协同,九个专业都扮演着不可或缺的角色。大家要善于将经营思维运用到自身专业当中,目标一致、形成合力,紧密围绕公司和项目的效益开展工作。
投资:运用专业投资眼光拿到好地
运营:以总经理视角明易倍体育官方网站确项目经营目标与操盘思路
营销:做好项目与产品定位,实现项目销售目标
设计:围绕经营目标做好产品及展示区规划
开发:协调内外部资源,实现快速报建
成本:以对的成本招到对的单位,过程做好成本管控
工程:通过施工管理、工艺创新等方法保障货量供应
财务:做好资金保障,盘活公司资产,提高公司效益
客服:守住最后底线,提高客户满意度,实现品牌增值
管理是一门实践科学,而房地产开发作为资本密集的行业,并不是大部分公司都有项目练手的机会,而缺乏实践机会,更缺乏积累经验形成流程化管理了。
往往在项目开始的时候缺乏整体谋划, 在推进过程中陷入打乱仗的局面,对关键点失去控制,几个月后爆发的问题,其实早就埋下了祸根。
好的项目需要好的易倍体育官方网站管理。
大家好,我是晖哥,会地产操盘的设计经理。3年高考,5年本科,我坚信你学习设计不是为了加班画图,只需要多花一点时间,看看地产设计管理是怎么回事。
我会帮你获得设计管理能力,让你懂甲方,懂设计的价值,真正用设计赚钱。
曾经的我,大学里熬夜,毕业后在设计院苦逼画图,在地产公司跑工地掉到坑里大难不死,开发报建下不来一周无眠。。多年努力,曾管理200万方城市综合体,熟悉购物中心的设计标准,住宅项目获金盘奖”最佳预售楼盘奖“,首开获客4倍爆筹, 地产操盘模版在集团公司推广,帮助老板早开发1个月,多赚1个亿。
关注我的朋友,私信领取一份价值298元的《地产设计管理入门手册》。
